立秋已过,末伏未消,连日晴热天气挡不住重点项目建设奋进势头。眼下,永州各重点项目抢抓秋日施工黄金期,建设者错峰作战、精工细作,重大基础设施项目建设稳进度、提质量、掀热潮,为全市高质量发展积蓄坚实动能。

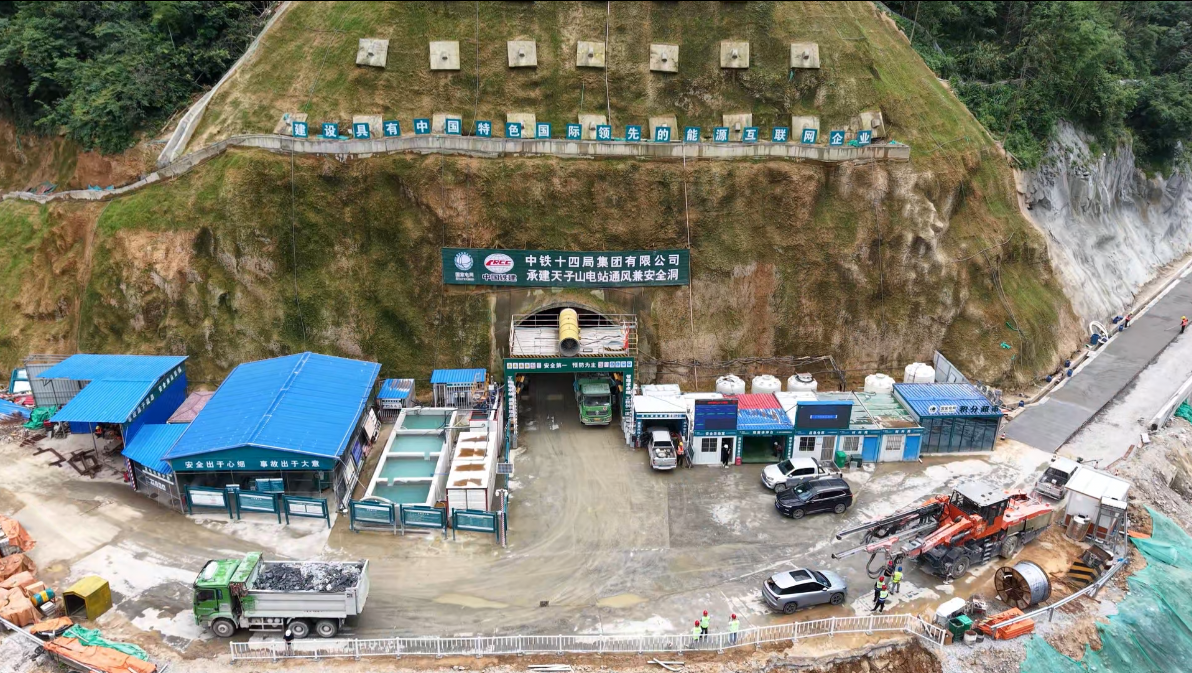

双牌天子山抽水蓄能电站建设现场
作为国家“十四五”重点能源工程,双牌天子山抽水蓄能电站建设现场一派繁忙。项目总投资约90亿元,总装机容量140万千瓦,建成后年发电量达15.21亿千瓦时,将大幅提升全省电网调峰填谷、应急保供能力,有效助力风电、光伏新能源消纳,是湖南构建新型电力系统的重要支撑。

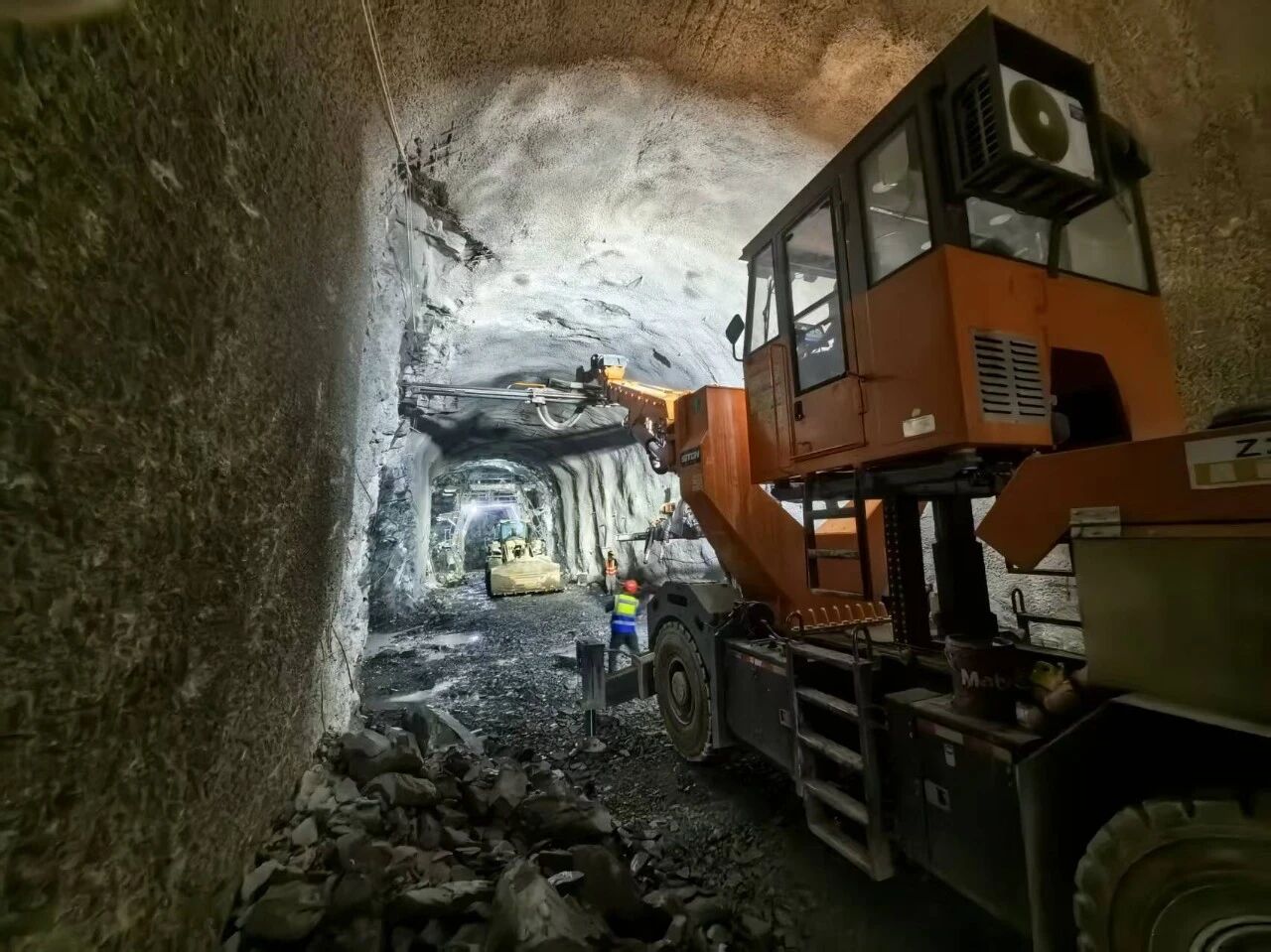

当前,项目各工区全面开启秋日攻坚模式,投入860名施工人员、百余台(套)大型机械昼夜奋战。被称为地下工程“咽喉”的通风兼安全洞施工高效推进,多台运输、挖掘设备协同作业,施工人员分班轮作,有序开展渣土转运、路面平整、混凝土浇筑等工序。项目创新采用机械化钻孔作业,施工效率较人工提高一倍,既降低劳动强度,又提升洞内施工安全系数。目前,通风兼安全洞已掘进1030米,完成总工程量的60%,预计11月顺利贯通。

双牌天子山抽水蓄能电站建设现场
据项目负责人介绍,目前整体洞室开挖完成60%、道路工程完成40%,今年11月将全面进入主体工程施工阶段,各环节将严格质量管控,严守工期节点,保障项目有序推进。

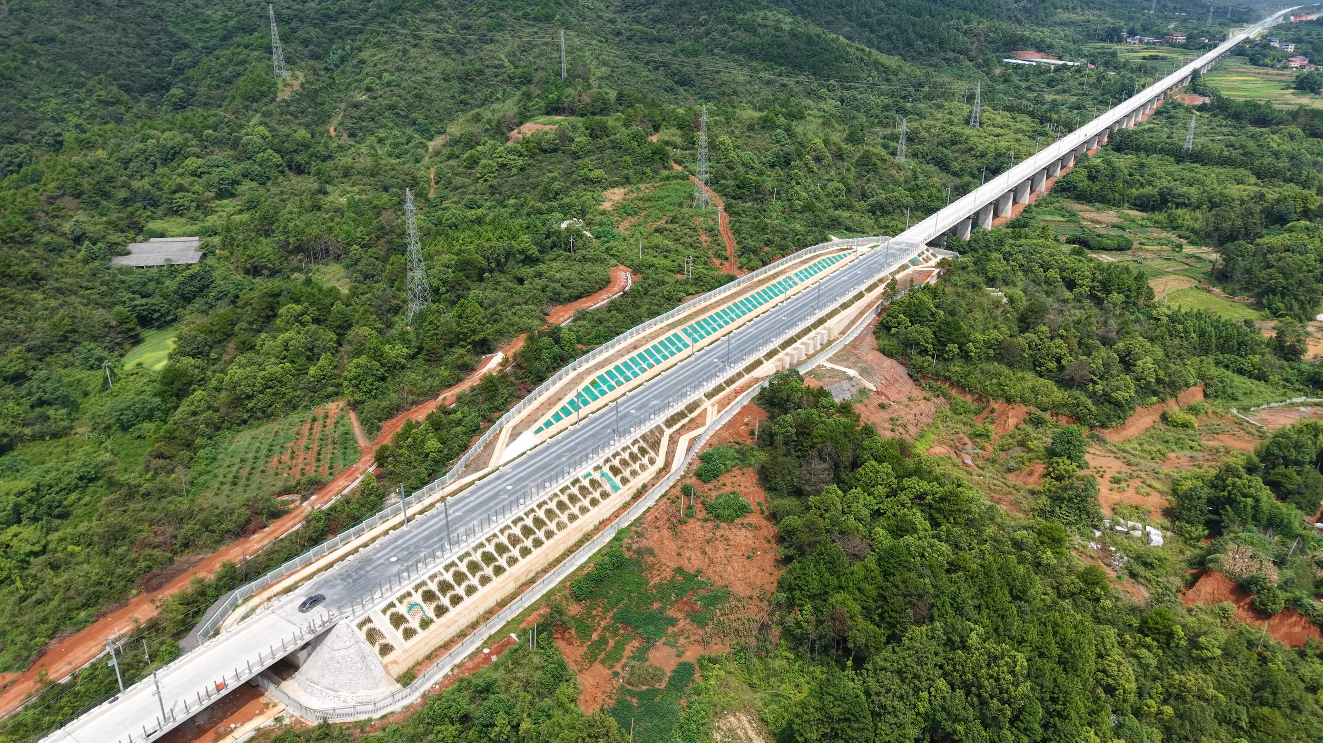

交通项目建设战场同样热火朝天。作为国家呼南高铁重要组成部分,邵永高铁全线建设稳步推进,截至7月底,项目总体工程量完成66.2%,累计完成投资70.1亿元。

邵永高铁建设现场

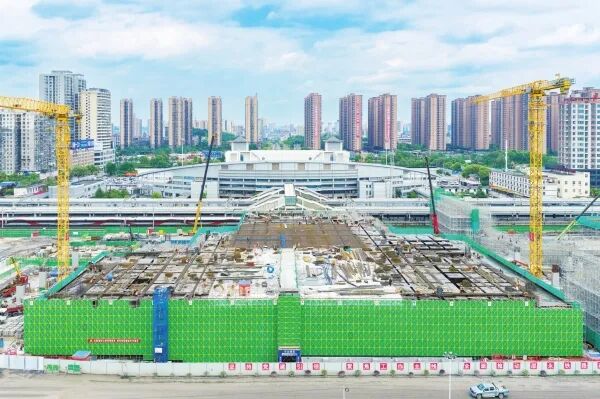

在永州站改扩建施工现场,塔吊林立、工序交错,400多名建设者有序开展钢结构安装、雨棚改造、配套设施施工。项目采用站城一体化模式升级改造,通过新建高架候车厅、扩容站台、优化场站布局,全面提升站点承载能力和城市门户形象。针对持续晴热天气,项目部实行错峰施工,抢抓清晨、夜间凉爽时段作业,配齐饮用水、绿豆汤、防暑药品,全方位保障施工安全。

永州站改扩建施工现场
目前,邵永高铁施工重心聚焦无砟轨道铺设。作为高铁核心关键工程,无砟轨道施工精度要求严苛,所有工序需控制在毫米级误差范围内。施工现场实行两班倒作业,白天绑扎钢筋、加固模板,夜间开展混凝土浇筑,并通过雾炮、洒水降温,有效规避高温施工质量隐患。本段无砟轨道底座板预计8月底完工,9月底全面收尾,为后续铺轨作业提供关键条件。

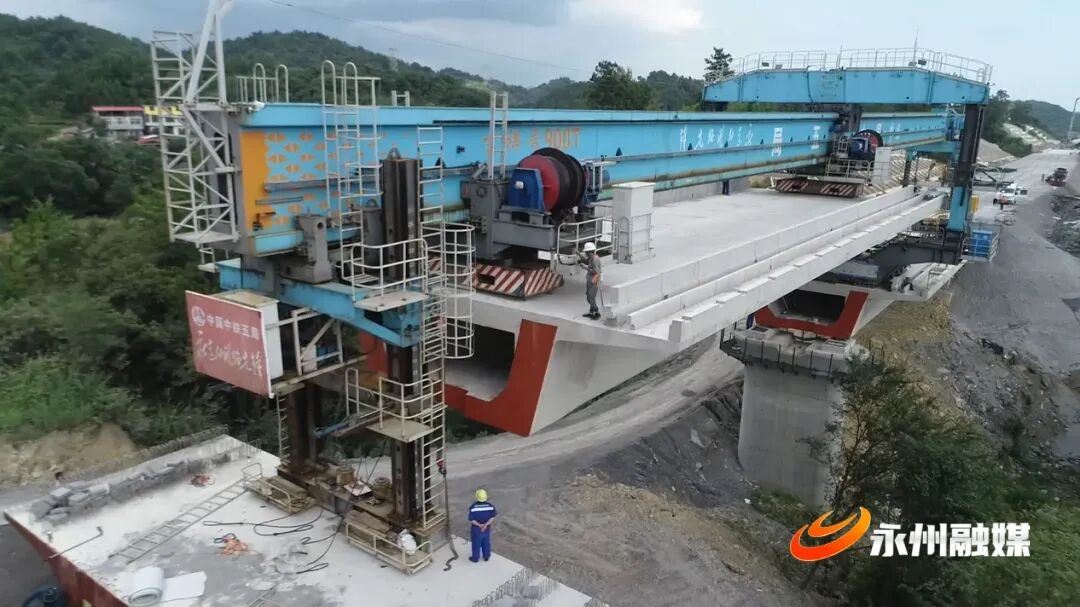

邵永高铁建设现场
据悉,邵永高铁全长96公里、设计时速350公里,预计2027年底建成通车。通车后,邵阳至永州通行时间将由两个半小时缩短至半小时,串联湘中湘西、衔接粤港澳大湾区,形成湘粤南北快速通道,全面激活永州区位交通优势。
秋日大干正当时,项目赋能添动力。当前,永州各重点项目建设齐头并进、提质提速,全市以重大项目建设夯实发展底盘,持续为区域经济高质量发展注入强劲动力。
